发布时间:2024-09-19

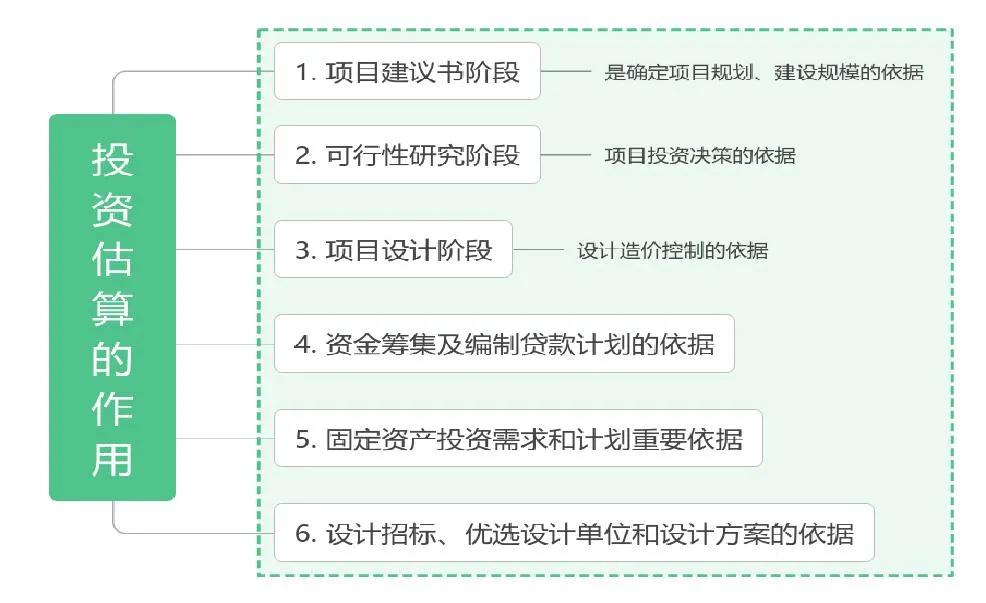

造价工程师在进行投资估算时,需要掌握多种方法和技巧,以确保估算的准确性和可靠性。投资估算贯穿于整个建设项目投资决策过程之中,不同阶段的估算精度要求也各不相同。
在项目建议书阶段,投资估算的误差率可控制在30%左右。这一阶段主要是选择有利的投资机会,明确投资方向,提出概略的项目投资建议。造价工程师可以采用简单的匡算法,如生产能力指数法、系数估算法、比例估算法或混合法等。例如,生产能力指数法通过比较已建项目与拟建项目的规模,来估算投资费用。公式为:C2=C1×(Q2/Q1)X× f,其中C2为拟建项目的投资,C1为已建类似项目的投资,Q2和Q1分别为拟建和已建项目的生产能力,X为生产能力指数,f为其他因素调整系数。
进入初步可行性研究阶段,投资估算的误差率应控制在20%左右。这一阶段需要更详细的数据和分析,造价工程师可以采用指标估算法,利用投资估算指标、概算指标和技术经济指标来进行估算。例如,单位建筑工程投资估算法、单位实物工程量投资估算法和概算指标投资估算法等。
在详细可行性研究阶段,投资估算的误差率应控制在10%以内。这一阶段是进行详尽经济评价、决定项目可行性、选择最佳投资方案的主要依据。造价工程师需要综合运用各种方法,如建设投资分类估算法,对建筑工程费、设备及工器具购置费、安装工程费、工程建设其他费用、基本预备费和涨价预备费等进行详细估算。
值得注意的是,投资估算不仅仅是数字的简单加减,更需要造价工程师具备丰富的经验和专业知识。在编制投资估算时,应遵循以下原则:
实事求是原则:从实际出发,深入开展调查研究,掌握第一手资料。
合理利用资源原则:在市场经济环境中,利用有限经费和资源,尽可能满足项目需要。
快准原则:通过艰苦细致的工作,加强研究,积累资料,尽量做到又快又准拿出项目的投资估算。
适应高科技发展原则:在资料收集、信息储存、处理、使用以及编制方法选择和编制过程应逐步实现计算机化、网络化。
此外,造价工程师还应注意以下几点:
投资估算应包括固定资产投资估算和流动资金估算。其中,铺底流动资金估算等于项目投产后所需流动资金的30%。
投资估算的编制依据包括项目建议书、可行性研究报告、方案设计、投资估算指标、概算指标、技术经济指标、造价指标、类似工程造价等。
投资估算的编制程序包括熟悉工程项目特点、收集资料、选择方法、估算工程量、进行单项和附属工程估算、估算工程建设其他费用和预备费用等。
在估算过程中,应充分考虑市场变动因素,对影响造价变动的因素进行敏感性分析,确保投资估算的质量。
总之,投资估算是造价工程师的一项重要工作,它不仅是项目决策的重要依据,也是控制项目成本、提高投资效益的关键。通过不断学习和实践,造价工程师可以不断提高投资估算的准确性和可靠性,为项目的成功实施奠定坚实基础。
