预埋套管施工、验收规范要求

发布时间:2024-09-02


预埋套管是建筑施工中不可或缺的重要环节 ,它不仅关系到后续管道安装的质量,更直接影响整个工程的安全性和耐久性。然而,预埋套管施工看似简单,实则暗藏玄机,稍有不慎就可能导致严重的质量问题。本文将为您揭示预埋套管施工的关键要点,帮助您在实际操作中避免常见错误,确保工程质量。

预埋套管施工前的准备工作

在开始预埋套管施工之前,准备工作至关重要。首先,必须根据机电管线综合图,由专业工程师对刚性防水套管、柔性防水套管、一般填料套管进行逐层、逐部位的数量统计。同时,要根据结构墙体的厚度确定预埋套管的长度,并列出详细的套管清单。这一步骤看似繁琐,却是确保后续施工顺利进行的基础。

套管安装的关键技术要点

套管的安装是整个预埋过程的核心环节 ,必须严格遵循相关规范。以楼板套管为例,安装在楼板内的套管顶部应高出装饰面20mm;安装在卫生间及厨房内的套管,其顶部应高出装饰地面50mm,底部应与楼板底面相平。这些具体数值要求看似微不足道,却直接关系到后期使用中的防水效果和美观性。

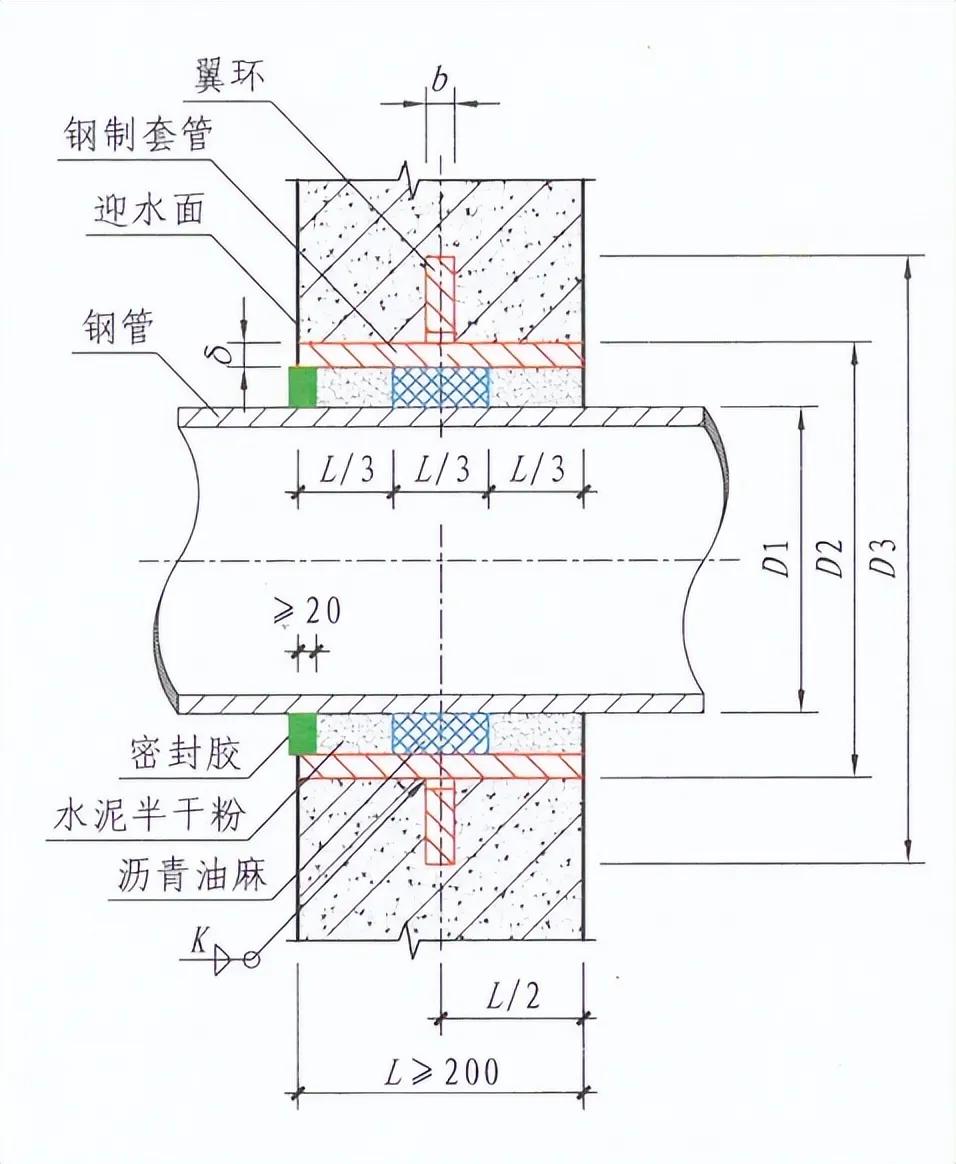

在安装过程中,使用结构钢筋或附加钢筋采取“#”型对套管进行加固是一种常见且有效的方法。“#”型钢筋的交叉点、套管与钢筋交叉点进行焊接,可以使套管牢固地固定在钢筋网中。对于柔性防水套管,特别要注意对法兰的螺栓孔做好防护工作,防止混凝土将螺栓孔堵塞,影响后期法兰压盖的安装。

确保预埋套管施工质量的注意事项

预埋套管施工中,还有一些容易被忽视但至关重要的细节 。例如,套管管径应比穿墙、穿楼板的管径大2号。过墙套管长度应等于墙厚加上墙两面抹灰厚度,而过楼板套管长度则应等于楼板厚度加上板底抹灰厚度、地面抹灰厚度再加上20mm(卫生间、厨厕间为50mm)。

此外,垂直套管应采用线坠统一吊线找好垂直度后方可固定。钢套管预留前应考虑管道保温的厚度,保证保温厚度与套管之间的余量。这些细节虽然看似微小,却直接关系到整个工程的质量和安全。

预埋套管施工中的成品保护措施

在施工过程中,成品保护同样不容忽视 。例如,套管就位后,应在管内塞入编织袋或废纸,以防混凝土进入而堵塞。在混凝土凝固24小时后,应及时将复用套管拔出并清理干净。同时,预留预埋人员应与土建施工人员保持密切沟通,确保工序的及时衔接,避免因配合不当导致的质量问题。

预埋套管施工看似简单,实则涉及众多细节和技术要点。只有严格遵守相关规范,注重每一个施工环节,才能确保预埋套管的质量,为后续的管道安装打下坚实基础。希望本文能为您的预埋套管施工提供有价值的参考,帮助您顺利完成这一关键环节。
