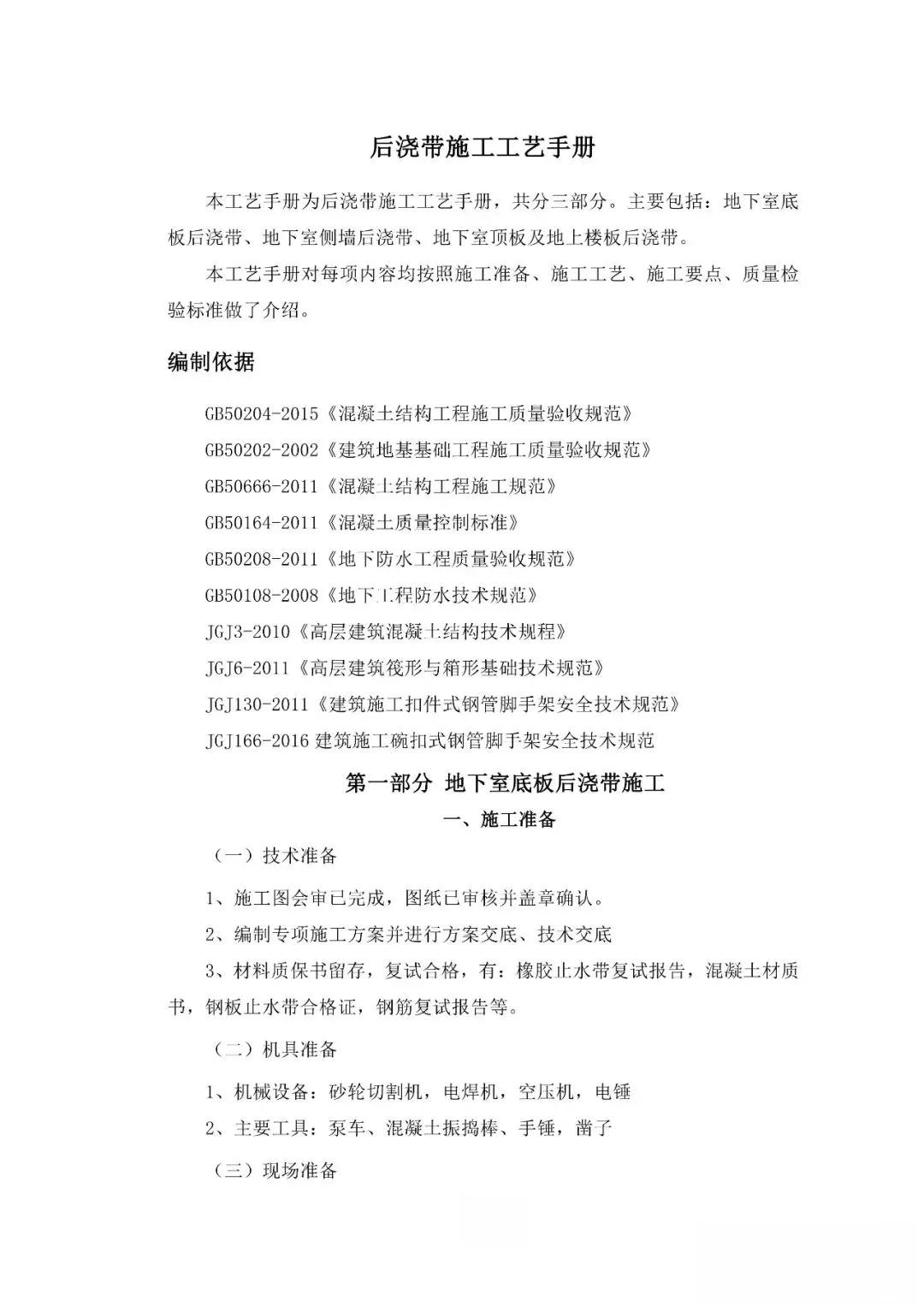

后浇带是建筑工程中一种重要的施工技术,主要用于解决混凝土结构在施工过程中的收缩、沉降等问题。本文将详细介绍后浇带施工工艺的关键要点,帮助施工人员更好地掌握这一技术。
后浇带主要分为收缩后浇带、沉降后浇带和加强带三种类型。
1.后浇带设计结构的作用:
收缩后浇带主要用于解决混凝土结构在强度增长过程中因温度变化、混凝土收缩等产生的裂缝,通常每隔30-40m设置一道,缝宽一般为800㎜。
2.沉降后浇带:
沉降后浇带主要用于解决联体结构高低差所产生的沉降不均问题,通常设置在高低变化的低结构部位,沿高结构贯通设置,缝宽一般为800㎜。
3.加强带:
当混凝土结构超长过多时,设置后浇带不能解决混凝土收缩和温度变化问题时,在适当位置设置膨胀加强带,可以增大伸缩缝最大间距,而且可以用膨胀加强带取代部分施工后浇带,从而实现混凝土的连续浇筑即无缝施工。
后浇带的浇筑时间需要严格控制,以确保结构的安全性和稳定性。
1.沉降后浇带的混凝土浇筑时间:
沉降后浇带的混凝土浇筑时间为主楼结构封顶后60天浇筑,或经沉降观测其两侧沉降稳定后浇筑。
2.收缩后浇带的浇筑时间:
收缩后浇带的浇筑时间为相应楼层顶板浇筑完成后60天浇筑。
3.混凝土浇筑前的准备工作:
所有后浇带在混凝土浇筑前,严禁拆除和松动其两侧的支撑体系。后浇带混凝土应采用比相应结构设计高一级的微膨胀混凝土浇筑。
1.模板支设:
底板、顶板后浇带模板支设采用碎拼法配制木模,墙体后浇带模板采用碎拼法支模,背后支顶木方定位加固。
2.混凝土浇筑:
底板、地梁、墙体、顶梁、顶板后浇带必须按设计要求的时间浇筑混凝土,采用无收缩混凝土,配制强度要比原设计强度提高一级。
3.混凝土养护:
后浇带混凝土浇筑完成后,要特别注意养护,防止产生干缩裂缝,混凝土养护采取覆盖洒水保湿养护的方法,天气高温干燥时要采取覆盖养护措施,先浇水湿润,随后压盖一层塑料布保湿养护。
1.为解决地下外墙提前做防水和回填土问题,结构外墙拆模后,按设计后浇带的宽度,在墙体内外的后浇带两侧弹好垂直线,利用云石机沿线切割,切割深度为5~10㎜,然后将墙侧面沿线剔平,并将止水钢板整理好,清除后浇带内的杂物,用素水泥浆把后浇带内的外露钢筋和止水钢板表面满刷一道,防止钢筋和钢板锈蚀。
2.后浇带内清理完毕,必须经检验合格,墙外侧帖墙安装预制专用盖板,盖板安装前要弹放控制线,以确保盖板两端搭墙长度一致,盖板的贴墙缝和对接缝必须采用内掺108胶的1:2水泥砂浆垫平挤严,外侧采用1:2.5水泥砂浆抹平,以便做防水层。
后浇带施工工艺是确保建筑工程质量的关键环节之一。通过合理设计、严格控制浇筑时间和加强施工质量控制,可以有效提高结构的安全性和耐久性。施工人员在实际操作中应严格按照规范要求,确保后浇带施工质量,为整个工程的顺利进行奠定坚实基础。
