水泥稳定碎石是一种常用的路面基层材料,广泛应用于各级公路的建设中。它通过在一定级配的碎石中掺入适量水泥和水,经拌和、摊铺、压实及养护成型,形成具有较高强度和稳定性的基层结构。水泥稳定碎石底基层和基层的施工质量直接影响到整个路面的使用寿命和行车安全,因此必须严格控制施工过程中的各个环节。
施工前的准备工作是确保水泥稳定碎石底基层和基层施工质量的基础。首先,需要根据设计文件、合同任务及实际条件编制详细的施工组织计划,包括施工方案、工艺流程、进度计划、机械劳力配置及材料供应计划等。其次,要建立严密的施工管理体系和高效的生产指挥系统,设立专职质量保证机构。此外,还需要组建工地试验室,配备足够的试验、检测仪器和具有资质的试验人员,确保所有仪器设备经过标定认证。
在材料准备方面,水泥稳定碎石基层和底基层应优先选用当地材料。水泥应采用缓凝的普通硅酸盐水泥,强度等级不低于32.5MPa,初凝时间应在3h以上,终凝时间不小于6h。碎石的最大粒径应符合要求,底基层为37.5mm,基层为31.5mm。所有进场材料都应进行严格的取样试验,不合格材料坚决拒收。

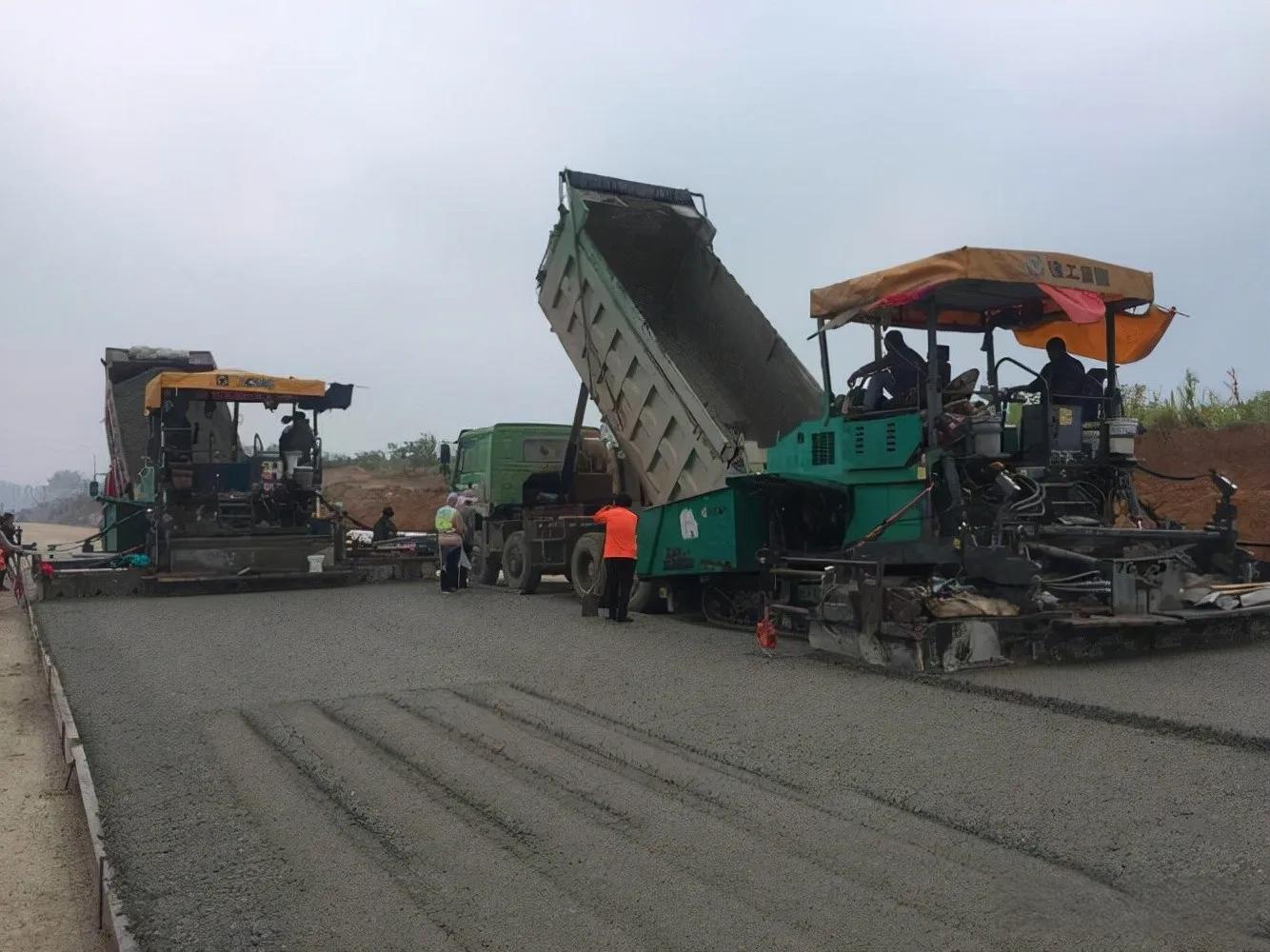

施工工艺流程主要包括混合料拌和、运输、摊铺、碾压、接缝处理和养生等环节。拌和时,每天开始搅拌前应检查各集料的含水量,控制拌和含水量在最佳含水量±0.5%以内。运输过程中,混合料应在2小时内运送到铺筑现场,并采取措施减少水分损失。摊铺时,应采用2台同型号的摊铺机梯队挂线摊铺,摊铺速度控制在2m/min左右。碾压时,应遵循“先轻后重、先慢后快”的原则,碾压遍数和速度应根据试验段确定。接缝处理时,横向接缝应与路中心线垂直设置,并采取措施保证接缝处的密实度。养生期间,应采用湿润的土工布严密覆盖,保持基层表面湿润,养生期不应少于7天。
施工过程中的质量控制至关重要。水泥剂量的测定应在拌和后立即进行,同时还要进行总量控制,记录每天的实际水泥用量、集料用量和工程量,确保水泥剂量的一致性。施工中应加强过程控制,承包人应按规定的项目和频度进行检查,监理工程师按20%的频度进行抽检。
总的来说,水泥稳定碎石底基层和基层的施工是一个系统工程,需要从材料选择、配合比设计、施工工艺、质量控制等多方面综合考虑。只有严格把控每一个环节,才能确保施工质量,为路面的长期稳定使用奠定坚实基础。
