深基坑边坡支护的质量控制要点

发布时间:2024-09-03


深基坑边坡支护是确保地下结构施工及周边环境安全的关键工程。随着城市化进程的加快,深基坑工程日益普遍,其施工技术和安全管理也面临着新的挑战。本文将探讨深基坑边坡支护的质量控制要点,重点关注施工过程中的关键环节和安全管理措施。

深基坑支护施工流程及关键环节

深基坑边坡支护施工通常包括以下关键环节:

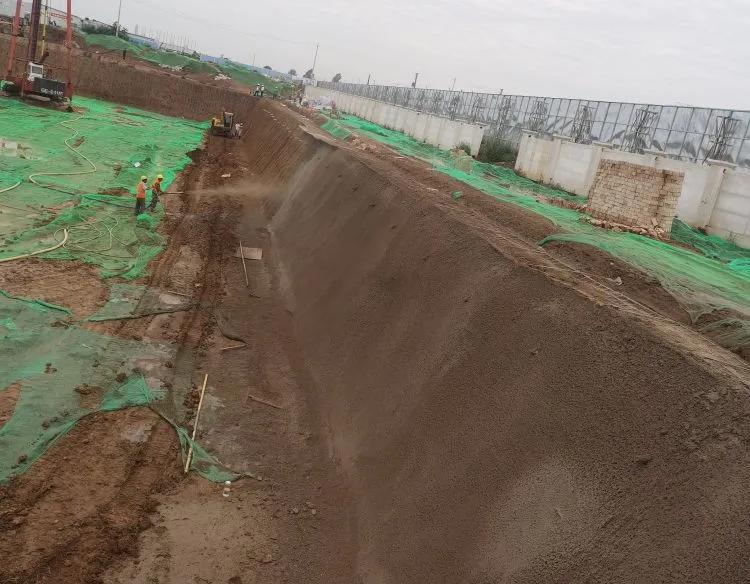

  1. 土方开挖:土方开挖应严格按照设计要求分层、分区进行,每层开挖深度应控制在1.0-1.5米之间。在粘性土中可适当增加开挖深度,但在砂卵石地层中一般应控制在上下两道锚杆的间距内。

  2. 锚杆施工:锚杆施工是深基坑支护的关键环节。自钻式中空注浆锚杆特别适合在软土和砂卵石地层中使用,无需套管跟进,经济效益高。施工时应确保锚杆钻至设计深度,并通过杆体中孔进行压力注浆。注浆材料一般选用净水泥浆或水泥砂浆,水灰比宜为0.5,一次注浆压力不小于0.6MPa,二次注浆压力不小于1.6MPa。

  3. 喷射混凝土:喷射混凝土前需清理受喷面,并埋设控制喷射混凝土厚度的标志。喷射作业应分段进行,同一分段内自下而上喷射。喷头应与受喷面垂直,保持0.6-1.0米的距离。喷射手要控制好水灰比,使混凝土表面保持平整、湿润,无干斑或滑移、流淌现象。

  4. 锚杆锁定:锚杆注浆完成后,通过锚板、螺帽将锚杆锚定,使锚杆与喷射混凝土面板形成一个整体,共同受力。钢筋网片通常采用Ø6.5@250×250,钢筋交叉点采用绑扎或点焊连接,水平方向设1Φ16钢筋为加强筋。

深基坑支护施工安全管理措施

深基坑支护施工涉及多个学科和复杂工艺,安全管理至关重要:

  1. 基坑防护:基坑上口应设置黄黑相间的水平警示护栏,采用Φ48×3.5钢管搭设,立杆间距2.5米,高1.2米。栏杆柱打入地面30-50厘米深,钢管离基坑边不小于50厘米,并用密目网进行封闭封挡。

  2. 人员上下通道:应设置专用通道,利用钢筋混凝土支撑和上下相邻两道支撑间的斜梯(用钢管搭设)构成人员上下基坑的通道。人员上下基坑必须走通道,严禁攀爬支撑。

  3. 基坑排水:坑外降水应有防止临近建、构筑物危险沉降的措施。基坑外四周设置排水沟,并在四角设置三级沉淀池,抽排水经过沉淀后排入市政管网。

  4. 坑边荷载管理:基坑周边5米范围内不得堆载。严禁在基坑边堆放重物,防止对支护结构产生额外荷载。

  5. 监测与预警:应有专人负责对基坑支护变形或透水先兆进行监测。一旦发现异常情况,应及时采取措施,避免事故发生。

  6. 安全用电:施工用电必须符合国家JGJ46-2005规范要求,达到“一机一箱,一漏一保”要求。电工必须持证上岗,非本项目在册电工不准接线、挂线、修理配电箱内用电器。

深基坑边坡支护是一项高风险的工程,需要科学的设计、精心的施工和严格的管理。通过严格控制施工流程,落实安全管理措施,可以有效保障深基坑工程的安全,为城市建设和地下空间开发提供坚实保障。
