水电安装预留预埋施工工艺标准做法,值得收藏
水电安装预留预埋施工是建筑施工中的关键环节,直接影响到后续的安装质量和效率。然而,这一过程常常面临诸多挑战。本文将探讨水电安装预留预埋施工的工艺标准做法,并针对常见问题提出解决方案,为施工人员提供实用的指导。
水电安装预留预埋施工工艺标准
-

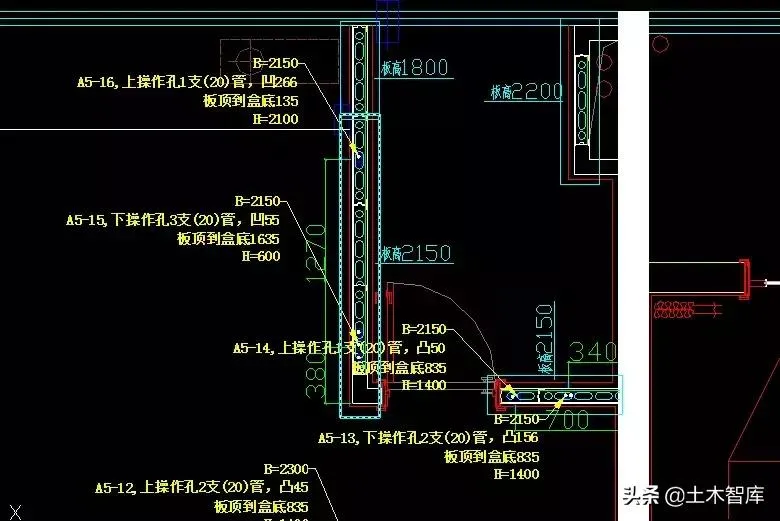

精确放线定位
-
在混凝土墙、梁、柱内预埋电线管时,必须精确放线定位。根据深化设计图,使用激光墨线仪等工具,确保线管位置准确无误。
-
合理排布管线
-
管线排列应遵循最短路径原则,避免过多转弯。PVC线管敷设时,转弯半径应大于管径的10倍,且转弯处不应有折皱、凹陷和裂缝。
-
牢固固定线管
-
PVC线管每隔1米应用扎丝固定绑扎一处,线盒、灯头盒接头处左右50mm固定绑扎。金属线管固定点间距不应大于1米,距端头、弯曲中点不应大于500mm。
-
严格控制深度
-
线管在墙体中间的最大管径不宜超过50mm,在楼板中不宜超过25mm。线管与建筑物、构筑物表面距离不应小于15mm。
常见问题及解决方法
-
线管移位
-
解决方法:在浇筑混凝土时,应派专人值班,防止振捣时线管移位或损坏。线管与底筋用铁丝绑扎牢固,避免线管移位。
-
线管堵塞
-
解决方法:浇筑混凝土前,用废纸、泡沫板等物体填实线管和接线盒,并在模板内用红漆作标记。浇筑时,用报纸等较软物质填充线管,防止砂浆进入。
-
线管重叠
-
解决方法:优化管线布局,避免管线在同一位置重叠超过三层。必要时,可调整管线走向或增加管线间距。
-
线盒偏位
-
解决方法:线盒安装前,应使用激光墨线仪精确定位。线盒固定时,应使用附加钢筋箍住线盒,并与主筋绑扎牢固。
-
套管漏埋
-
解决方法:施工员和监理应逐个核实套管预留个数和位置。对于重要部位,如剪力墙和梁,应特别注意套管的预留。
-
排水管堵塞
-
解决方法:排水管安装时,应及时封堵甩口,防止碎砖等杂物进入管内。施工过程中,应定期检查排水管,及时清理堵塞物。
水电安装预留预埋施工注意事项
-
严格遵守规范
-
施工人员应熟悉并严格遵守国家相关规范和标准,如《建筑电气工程施工质量验收规范》等。
-
加强质量控制
-
施工前应进行质量意识教育,加强对班组的培训。做好技术交底,确保施工人员熟悉设计图纸和施工工艺。
-
重视成品保护
-
施工过程中,应采取合理措施保护施工半成品或成品。如使用彩条布或塑料薄膜包裹保护已完成的工序成品部位。
-
加强过程检查
-
每完成一个施工节点,应及时通知项目部进行检查验收。通过验收后,方可进行下一道工序。
水电安装预留预埋施工是一项复杂而细致的工作,需要施工人员具备扎实的专业知识和丰富的实践经验。通过严格执行工艺标准,注意常见问题的预防和解决,以及加强过程控制,可以有效提高施工质量,为后续的水电安装工作奠定坚实基础。
