幕墙工程质量监理控制要点

发布时间:2024-09-18


幕墙作为现代建筑的重要组成部分,其工程质量直接关系到建筑的整体安全和使用功能。然而,幕墙工程涉及材料种类多、施工工艺复杂、与主体结构连接紧密,给质量监理带来了不小的挑战。如何有效控制幕墙工程质量,成为监理工作中的重点和难点。

事前控制是幕墙工程质量监理的第一道防线。首先,要严格审核幕墙施工单位的资质,确保其具备相应的施工能力。其次,要组织图纸会审,重点审查图纸是否符合技术规范要求,设计是否满足安全、合理、技术先进的原则。再者,要审核施工组织设计方案,重点关注构件运输、质量要求、施工方法等内容。最后,要对材料进行进场检查验收,确保所有材料符合现行国家、行业标准。

事中控制是幕墙工程质量监理的核心环节。在施工过程中,监理人员应重点关注以下几个方面:

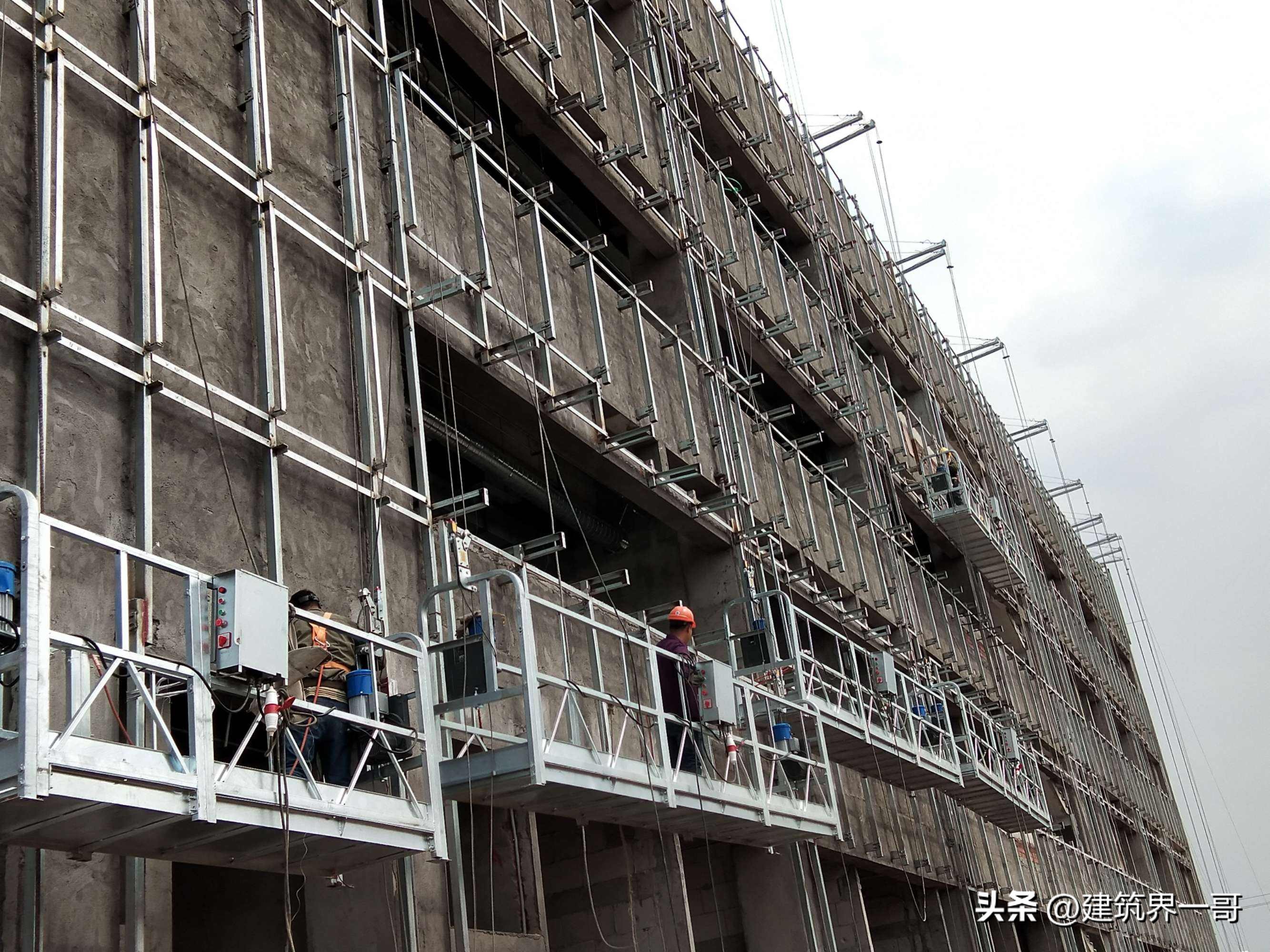

一是测量放线。幕墙分格轴线测量应与主体结构测量配合,误差应及时调整。高层建筑的测量应在风力不大于4级的情况下进行,每天定时复核幕墙的垂直及立柱位置。

二是立柱和横梁安装。立柱安装标高误差不应大于3mm,轴线偏差不应大于2mm。相邻两根立柱的距离偏差不应大于2mm。横梁安装时,两端与立柱连接处应使用弹性橡胶垫,以适应和消除横向温度变形。

三是玻璃安装。玻璃和构件不得直接接触,四周应保持一定空隙。每块玻璃下部应设不少于两块弹性定位垫块,长度不应小于100mm。玻璃四周橡胶条镶嵌应平整,长度宜比框内槽口长1.5~2.0%。

四是耐候硅酮密封胶施工。施工厚度应控制在3.5~4.5mm,宽度不应小于厚度的两倍。密封槽口底部应采用聚乙烯发泡材料填塞,确保密封胶的设计施工位置。

五是隐蔽工程验收。应对构件与主体结构的连接节点、幕墙四周与主体结构间隙节点、伸缩缝节点等进行隐蔽验收。

事后控制是幕墙工程质量监理的最后关口。验收时应提交设计图纸、材料出厂质量证书、隐蔽工程验收文件等资料。幕墙观感检验重点包括整体外观、防渗漏功能和变形性能。抽样检验应覆盖铝合金料及玻璃表面质量、安装位置质量等方面。

在整个监理过程中,还需注意以下几点:一是要严格执行《玻璃幕墙工程技术规范》JGJ 102等现行标准;二是要加强对施工环境和分项工程顺序的管理;三是要重视幕墙的保护和清洗工作;四是要制定详细的安全操作规程,确保施工安全。

总之,幕墙工程质量监理是一项系统工程,需要全过程、全方位的严格把控。只有在事前、事中、事后各个环节都做到细致入微,才能真正保证幕墙工程的质量,为建筑的安全使用奠定坚实基础。
